真石漆仿砖(喷涂)施工工艺

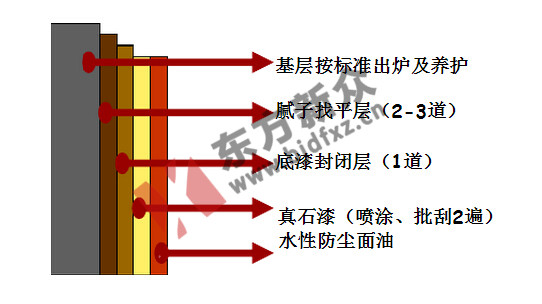

(一)涂层配套方案图解
(二)单层材料选用及解析
(1)找平层:东方新众外墙弹性耐水腻子
该腻子为有机无机复合材料,自身具有弹性抗开裂、强度高、易施工、耐久性突出的特点,是外墙基底的极佳找平材料;基于设计要求以及经验,腻子批刮为局部找平;基于基层应力和腻子过厚内应力大的基本因素,东方新众也不建议过厚或大面积批刮;
(2)底漆层:东方新众外墙抗碱底漆,颜色:与面漆主真石漆一致
主成份:硅改性苯丙烯酸树脂乳液、增强渗透剂、抗碱增强剂;
功效:强渗透,超强加固能力,自身抗碱性能优秀,特有反应型抗碱增强 剂,其后期和长效抗碱效能更优,与面漆良好配伍,增强面漆附着力;
(3)主涂层:东方新众仿面砖真石漆
主成份:硅改性丙烯酸树脂乳液、天然彩砂(级配)、骨感增强剂、功能助剂;
功效:突出强韧,抗应力裂纹,附着力特强,高级耐久,抗水耐风化,天然质感骨质增强,质感效果突出,便宜施工操作;
(4)罩面层:东方新众防尘面油
主成份:高级硅丙树脂乳液、功能助剂;
功效:高硬度,高强韧性,附着力、渗透力特强,高级耐久性,超强抗紫外线稳
定性,高级耐水、抗风化,易于施工操作;

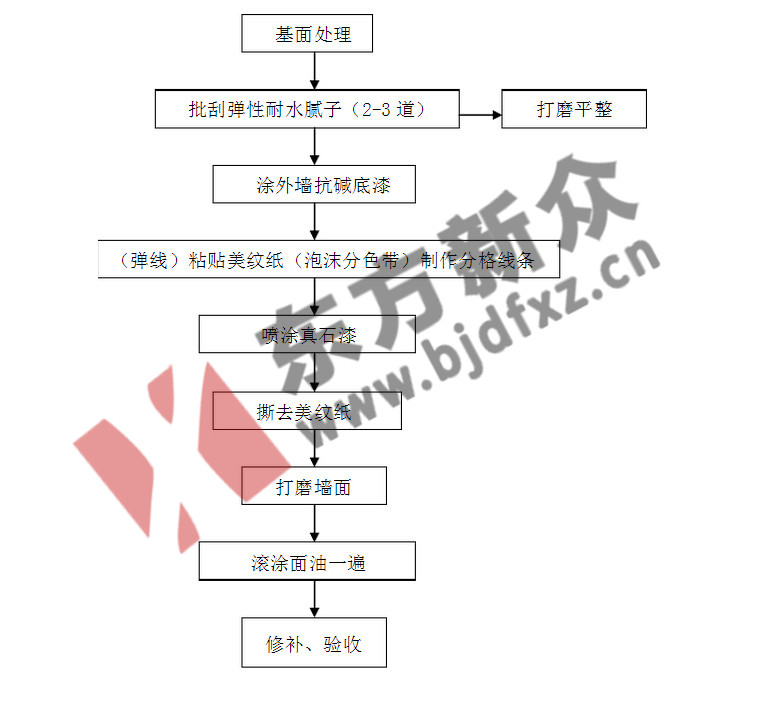

(三)真石漆质感仿砖工艺施工流程
(四)施工方法
(1)基层处理
1)基层检查
混凝土墙体一般都会有空鼓、剥离、脱落,所以必须一一标明需敲剥、剔除有空鼓及脱落的地方。检查墙面PH值≤10,若PH值>10时需养护墙体。
2)基层处理
首先将剥落、空鼓地方全部清除,采用高强度混凝土砂浆进行修补。
3)基层清理
将基体表面附着的污染物、粉化物用电动及手动工具小心除掉。
4)基层找平
采用“固克”外墙专用弹性腻子进行批刮,找平基体。
a、配置腻子:按照产品说明规定的比例和方法配置腻子,腻子要求搅拌均匀充分,静置10分钟后再次搅拌确保均匀。
b、视墙壁平整度情况,腻子分2-3道披刮施工,每道厚度控制在1㎜左右,总厚度控制在2-3mm为宜。每道间隔时间24小时。
c、腻子要求逐道收平,施工时尽量避免出现批刀痕,最后一道充分干燥后用260#砂纸打磨平整,并清扫干净腻子粉尘。
(2)刷涂底漆
1)材料:固克外墙抗碱底漆
2)工具:滚筒、毛刷
3)工艺要求:基层封底采用东方新众外墙抗碱底漆涂刷1遍。
底漆施工前先检查腻子平整度是否符合要求,清扫干净腻子粉尘。按照产品说明统一兑水搅拌。底漆用滚筒施工,选用长毛滚筒保证涂膜厚度,做到横竖交替的滚刷,以保证细微处都能滚到位,完全达到遮盖墙面,无发花,泛青现象。底漆施工1道,每平方用量0.1-0.12KG。
(3)弹线、粘贴美纹纸(泡沫分色带)
按照设计要求对墙面进行分格,这是仿面砖工艺的关键步骤,要求线条明快逼真,线条宽度设计为7mm(可根据实际设计要求调整),线条要求平直,仿砖面方正四方,阴阳角方正竖直,确保线条横竖平直,仿砖面四方方正。具体作业方法和要点详见如下:
1)找基准线:在一个立面上找出合适的横纵基准线,用水平管确定好水平基准点,做好标识,用墨斗弹出基准线。用吊线确定好纵向基准点,做好标识,用墨斗弹出基准线。
具体如下:
1用墨线弹出横向沟逢条,先从低到高横向弹线,线条间隔依次为仿砖的宽度(或长度)加上勾缝的宽度。每隔一层须再用水平管水平。
如下图:
2用墨线弹出瓷砖纵向沟逢条,从左到右横向弹线,线条间隔依次为瓷砖的宽度(或长度)加上勾缝的宽度。
如下图:
2)弹线:根据仿面砖的尺寸大小标识进准点,弹出分格线,要求线线平行,每隔10行或10纵重新修正水平和垂直,确保线条横竖平直。 线条必须横向水平平行,纵向垂直平行,方格直角方正。如下图:
弹线
3)贴美纹纸:先横向粘粘美纹纸,每隔10行用水平管修正水平,确保线条横竖平直。
纵向粘贴美纹纸,每隔 10纵吊线修正垂直,确保线条横竖平直。
注意事项:线条必须横向水平平行,纵向垂直平行,方格直角方正, 美纹纸粘贴牢固,以免被风吹落。
(4)东方新众仿面砖真石漆施工
1)遮挡保护:不喷涂部位以及换色、交接部位区域在喷涂前应做好涂装保护,通常可采用胶带、保护纸进行粘贴遮挡;
2)采用配套真石漆专用喷斗以及适合喷嘴,空压机压力为4—6个压,在正式喷涂前进行试喷,确定喷嘴大小及空压机压力;
3)真石漆喷涂:由上到下、由左到右连续细致操作,保证厚度和纹理均一,面漆施工完后马上小心撕掉美纹纸,速度要慢,以免将面漆带落以及造成边角损伤及不齐现象;
4)强调事项:面漆喷涂后应充分保证一定的后期干燥时间,真石漆涂膜较厚,通常干燥时间较长,故在施工前应关注天气预报及变化情况,选择良好可持续天气进行施工。
5)面漆施工完后马上小心撕掉美纹纸,速度要慢,以免将面漆撕开。 6)局部检查和处理、修补
对真石漆的整体效果进行检查,对局部缺陷、未一次到位部位、不均匀之处进行适当处理和修补,毛糙部位进行打磨,保证整体均一;
(5)东方新众水性防尘面油(真石漆专用罩面清漆)施工
待真石漆充分干燥后(至少48h),进行东方新众水性防尘面油(真石漆罩面清漆)的施工,通常采用滚涂或刷涂方式进行,施工一道,兑水不超过30%,在阴角处可用油漆刷子施工,涂装需均匀不能有漏刷现象,达到颜色一致、光泽均匀。 强调事项:
1)真石漆膜厚,干燥时间长,这样往往会出现或遇到面膜漆上漆时间与天气状况出现矛盾的现象,比如真石漆未干透、天气有雨、面膜漆上与不上以及相关的问题,所以现场施工应注意和关注天气变化,做好提前预计,现场把握及调整;
2)真石漆面膜漆施工,通常采取一人在前滚刷、另一人于后进行细滚收均的方式进行,以防造成光泽差异;
(6)涂装过程注意事项
1)施工环境和基面温度不可低于5℃,空气相对湿度不超过80%,阴雨天气严禁施工。
2)施工过程随时关注天气状况及变化情况,避免施工后短期内遇雨;
3)施工整体环境及空气状况应该良好,避免扬尘以及大风污染;
4)撕掉的美纹纸要小心集中存放,以免美纹纸上的涂料污染到墙面。
(7)施工现场清理
施工完毕,需对施工现场进行清理工作。如:保护膜的清除、涂料包装桶的清理、现场临时搭设建筑物的拆除等等。
